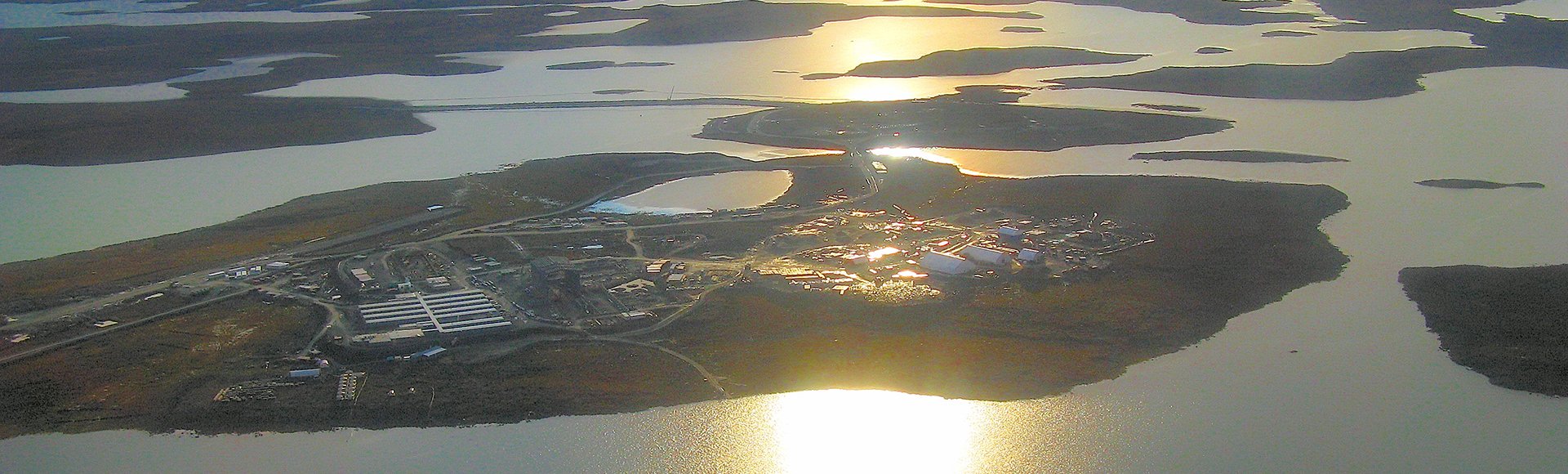

Projet de mine d’or de Meadowbank

Mines Agnico - Eagle ltée | Canada | 2007-2010

Capacité du concentrateur d'or

de 48 500 tonnes par jour

28 mégawatts

Produits par la centrale au diesel avec récupération de chaleur

Dépenses d’investissement annuelles (mandat de Hatch)

de 272 M$ US

Températures glaciales de l’Arctique

de -50 °C

Défis

  • Concevoir des installations adaptées aux conditions de l’Arctique : très basses températures, poudrerie en hiver et sol humide et pergélisol en été.
  • Gérer la logistique d’une mine éloignée et accessible par avion et barge en tenant compte d’une saison d’expédition de 10 semaines s’étalant du milieu à la fin de l’été.
  • Fournir l’énergie et de la chaleur à partir d’une centrale au diesel sur place.
  • Exploiter la mine dans un nouveau lieu éloigné où aucune infrastructure de soutien n’existe.

Solutions

  • Nous avons fourni des services de soutien à l’ingénierie détaillée, à l’approvisionnement et à la construction pour les installations de traitement d’or d’une capacité de 8 500 tonnes par jour et l’infrastructure du chantier, y compris la centrale.
  • Des déchets des travaux préparatoires de décapage ont servi de matériaux de construction en vrac pour la création de digues et de matériau de remblayage partout sur le chantier.
  • Au cours de l’été, nous avons construit huit bâtiments majeurs pour permettre l’installation de l’équipement et le coulage du béton à l’intérieur pendant les rigueurs de l’hiver.
  • La centrale a été conçue pour comprendre un système de récupération de la chaleur servant à chauffer tout le complexe de la mine.

Faits saillants

  • Plus de 50 000 tonnes de matériaux et d’équipement ont été envoyées sur le site pour la construction d’une route de 115 kilomètres depuis Baker Lake, construite spécialement pour le projet et praticable en tout temps.
  • Les matériaux de construction et l’équipement ont été reçus à temps pour leur livraison par barge pendant les 10 semaines d’été où les eaux ne sont pas couvertes de glace.
  • Notre stratégie d’approvisionnement et de logistique nous a permis de respecter le calendrier de construction et d’améliorer les conditions de travail des entrepreneurs pendant l’hiver.
  • La centrale au diesel et les systèmes de récupération et de distribution de la chaleur que nous avons conçus étaient suffisamment robustes pour fonctionner efficacement dans les conditions arctiques et nous ont permis de réaliser des économies et de devancer l’échéancier.

Le projet en chiffres

Coût en capital de 272 millions de dollars en capital (mandat de Hatch)
Concentrateur d’or de 8 500 tonnes par jour
Centrale au diesel de 28 mégawatts
Route de 115 kilomètres praticable par tous les temps
Installation d’entreposage de 40 000 000 litres de diesel à Baker Lake
Installation d’entreposage et de distribution de 5 600 000 litres de diesel sur place Atelier d'entretien pour 10 camions et complexe de bureaux
Logements pour 350 personnes sur le chantier
50 000 tonnes de matériaux et d’équipement envoyées en 10 semaines
