Usine de fertilisant existante Faustina

Installations de pointe pour la prochaine génération de produits

The Mosaic Company | États-Unis | 2010-2012

30 jours

de temps d’arrêt évité

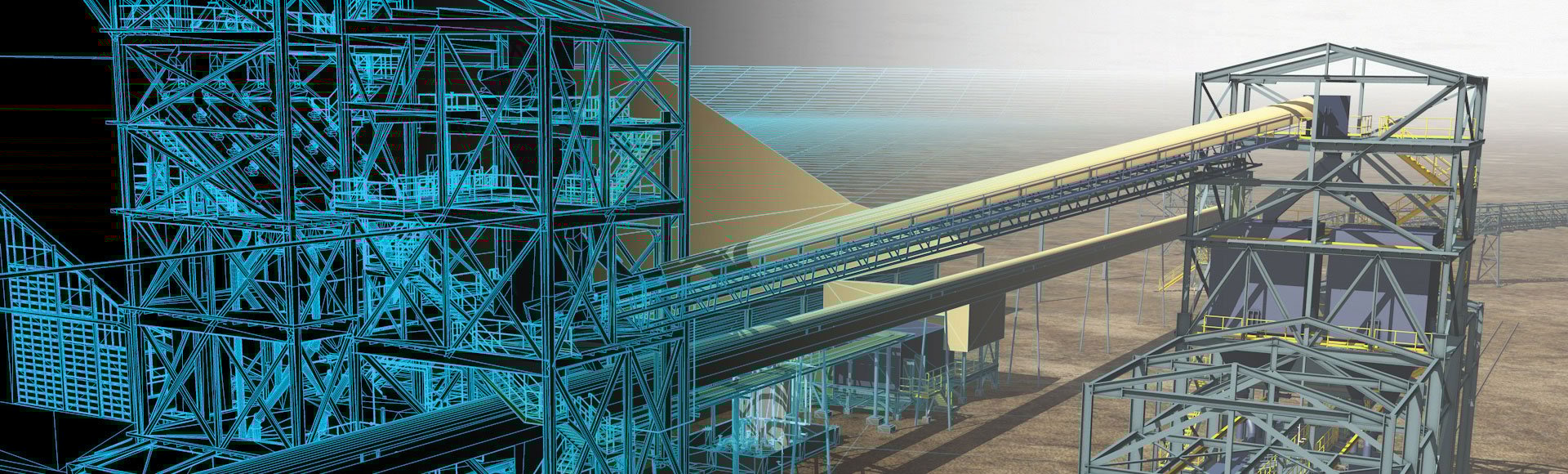

Modélisation 3D

permettant une conception précise pour les espaces restreints

Défis

  • Mosaic devait modifier son usine de production de phosphate diammonique pour fabriquer un nouveau produit : le fertilisant de pointe MicroEssentialsᴹᴰ.
  • L’entreprise voulait utiliser son usine actuelle pour produire le fertilisant MicroEssentialsᴹᴰ tout en continuant la production de phosphate d’ammonium et de phosphate diammonique.
  • Le plan consistait à modifier la chaîne de production « C » de l’usine Faustina, en Louisiane, un projet qui exigeait d’importants agrandissements touchant les systèmes de stockage du produit, de déchargement et du réseau ferroviaire.

Solutions

  • Mosaic a eu l’avantage de pouvoir confier à la même entreprise tous les travaux d’ingénierie rattachés au projet, de l’étude conceptuelle jusqu’à la mise en service, en passant par la conception détaillée et la construction.
  • La conception et les travaux d’installation pour l’unité de criblage et celle de chargement ferroviaire ont été effectués par des ingénieurs experts en modélisation 3D de Hatch.
  • Le nouveau cyclone dépoussiéreur et le système d’alimentation en matière première ont été fabriqués séparément et placés au-dessus de la structure existante de l’usine pour l’installation.
  • Cela a permis de terminer la construction deux semaines plus tôt, de limiter les coûts connexes et de réduire le temps d’utilisation des appareils de levage, les risques pour la sécurité et le temps d’arrêt de l’usine.

Faits saillants

  • Ces travaux d’amélioration ont été exécutés sans interruption des activités de l’usine.
  • Notre personnel a enregistré 7 895 heures de travail sur place sans le moindre incident lié à la sécurité.
  • En réglant la hauteur et l’orientation des cribles de manière à optimiser l’utilisation de l’espace disponible, nous avons évité un arrêt de production d’au moins 30 jours pour l’installation.
  • Notre approche s’est avérée des plus efficaces. Quelques heures seulement après la mise en service de l’usine, le nouveau fertilisant MicroEssentialsᴹᴰ respectait déjà les spécifications établies.

« Ils ont dirigé les activités avec brio lors de la mise en service. Étant donnée la situation, ils ont ajouté la coordination de la construction à leurs tâches pour accélérer l’activation du système autant que possible. Ils nous ont offert des services exemplaires. »

David Zerangue | Responsable de l'ingénierie, Mosaic Faustina

Le projet en chiffres

Valeur de capital de 80 millions de dollars américains<br /> 7 895 heures travaillées sans incident avec perte de temps
